Det er lagt en plan for gjennomføring av prosjektet. Det foreligger ingen fremdriftsplan, men en plan på rekkefølge. Gulliksen arbeider parallellt på to og to rekker samtidig. Rekkefølgen blir følgende:
a) Liljevegen 1 og 3
b) Liljevegen 5 og 7
c) Liljevegen 9 og Einervegen 5
d) Einervegen 7 og 6
e) Einervegen 4 og 2

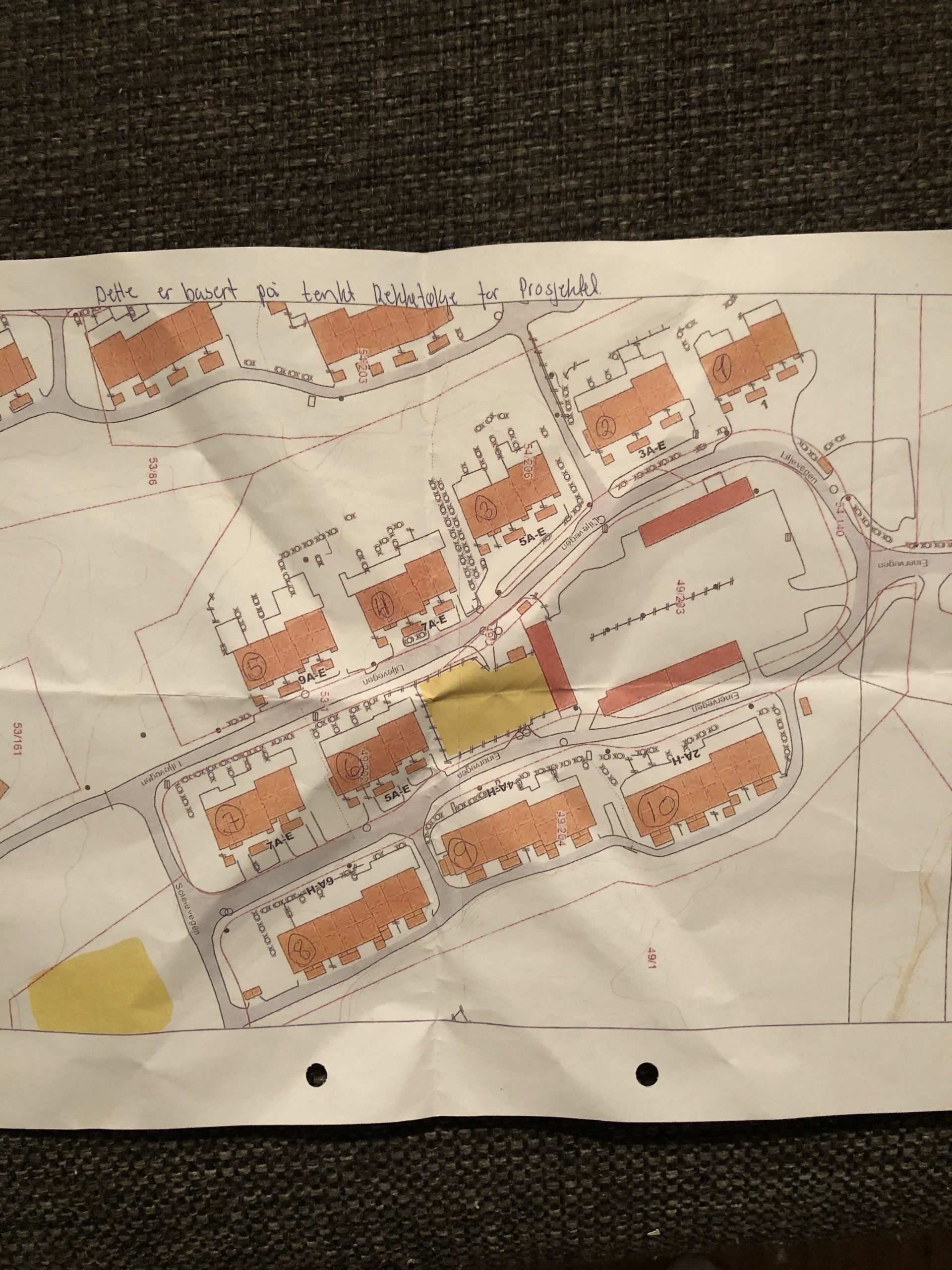

Beboere vil bli varslet en uke før arbeidet starter. Vedlagt ligger bilde av rekkefølgen. Prosjektet skal være ferdig innen 01.07.2020.
